黑皮猪 中心城市建设“技俩攻坚年”阐发情况(第16期)

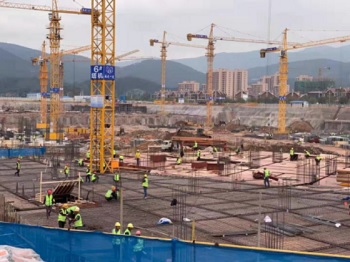

2020年引申中心城市建设“技俩攻坚年”重心技俩19个,总投资85.40亿元,年度计算投资20.82亿元,已完成投资19.6亿元黑皮猪,占年度计算的95.01%。咫尺阐发有序技俩17个,阐发逐步技俩2个。前期阶段1个,开工阶段技俩13个,已好意思满技俩5个。现将技俩情况通报如下:
一、荆东片区轮廓开发(含城市功能轮廓体)
(一)技俩未必
完成荆东片区计较编制;完成小学、幼儿园及学生街建设;完成学院西门建设、北门谈路拔擢工程;启动前洋、底洋地块开发;完成林械厂学院发展用地、前洋、底洋、林械厂后方林地等地皮征收职责;完成荆东村老村校正及周边环境轮廓整治职责;完成荆东片区浑水处理厂建设及荆东小溪整治职责。基本完成城市公建轮廓体遐想建设。

纪湘视频在线观看(二)咫尺阐发情况黑皮猪

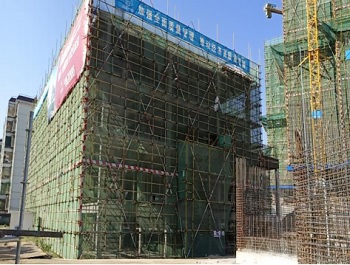

1.小学、幼儿园:幼儿园已封顶正在进行外墙装修;小学1#、2#、3#楼主体封顶,正在进行室外围墙、田径场方位施工;2.学生街技俩:3#、4#楼主体结构完成,5#楼墙体砌筑完成;学院西大门主体结构墙体砌筑完成;3.光禄街:学院北门光禄街东谈主行谈技俩已完成;4.荆东老街校正工程:老街1#、2#楼立面校正完成,荆东村雨污排水工程、强电工程校正全部完成,荆东老街主路口景不雅工程已全部完成,牌坊搭建完成,一谈旧址重建房屋完成破除80%;5.浑水处理厂技俩:完周详部基础土方开挖,各单体基础完成90%;6.安置房技俩:完成5#、6#、7#楼基础,1#-3#、8#、9#楼地基处理,基坑支护完成;7.产教和会方面:将市区南大门向南拓展蔓延6公里,周转槐林片区近2000亩,使荆东、荆西、槐林、月亮湾等区域的协同发展成为可能,为市区、永安一体化发展打下基础,依托三明学院产业和科技翻新平台,联办中央苏区(三明)大学生科创园,推动荆东工业园与学院氟化工、新动力产业等时刻照看院和谐,首批5家企业已有实际阐发;8.荆东小溪合座校正工程进场施工。
(三)2020年年度计算安排
一季度:完成底洋附属小学、附属幼儿园以及前洋地块征迁左券坚硬,启动荆东街区路面校正工程,完成临时泊车场建设,完成片区成见性计较和部分区域控规、荆东街区计较职责。
二季度:办理底洋附属小学、幼儿园以及前洋地块相干农转用手续并完成供地、建筑遐想,由省一建集团进场施工;启动荆东浑水处理厂搬迁相干设施;完成林械厂征迁以及底洋剩余步块征迁;完成荆东村主街路面修缮、管网校正职责;启动城市功能轮廓体计较及决策遐想。
三季度:完成林械厂后400余亩林地征收职责;完成荆东小溪黑臭水体销号职责;完成林械厂后400余亩林地征迁;完成城市功能轮廓体地皮征迁。
四季度:12月底前完成底洋小学、幼儿园主体建设、完成前洋地块部分学生街及商住楼房建设。启动城市功能轮廓体建设,完成城市功能轮廓体前期建设手续。
(四)12月下半月职责安排
连续推动技俩建设。预测年底前浑水处理厂建成进入使用;春节前完成老街校正、学生街、实验幼儿园等3个技俩。

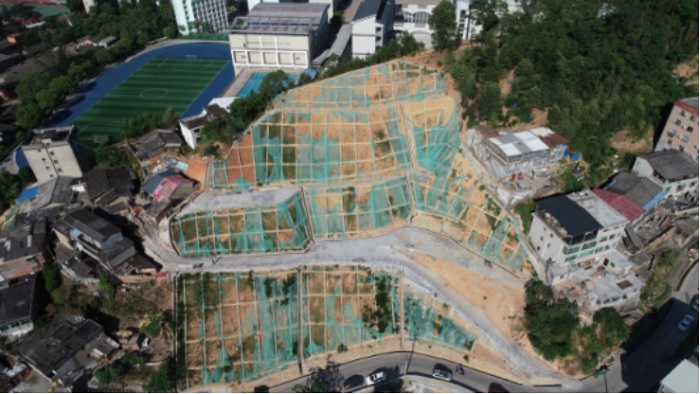

二、徐碧城中村校正技俩

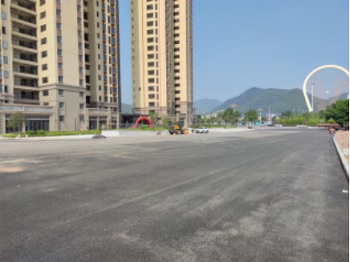

(一)技俩未必
甲头B、C地块安置房建设技俩位于北部新城中心区域,东接碧桂园小区,西临期间锦园小区,紧挨梅列第一实验学校,周边有认识场、万达城市轮廓体。技俩计较总占大地积约18万㎡,总建筑面积约44.6万㎡,其上钩容建筑面积约32.8万㎡ ,容积率约2.0,绿地率约35%,建筑密度约15.10%。计较建设安置房26幢,含住宅约2900套30.1万㎡,买卖店面约1.6万㎡,拟遐想45㎡、60㎡、90㎡、115 ㎡ 、120㎡、135㎡等六种住宅户型。小区内设有东西两个寂然出进口并配有多条步谈等,路网散播平衡,主要谈路坡度6%以下,配套建设幼儿园1所,养老功绩用房约900㎡,文学看成室约750㎡,建立地上泊车位约340个、地下泊车位约3000个,合座居住环境空闲优胜,配套完善(最终以计较部门审批的遐想决策为准)。

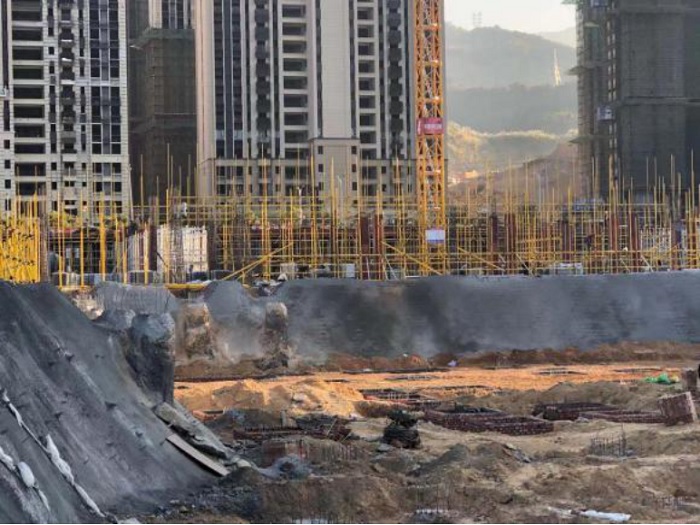

(二)咫尺阐发情况

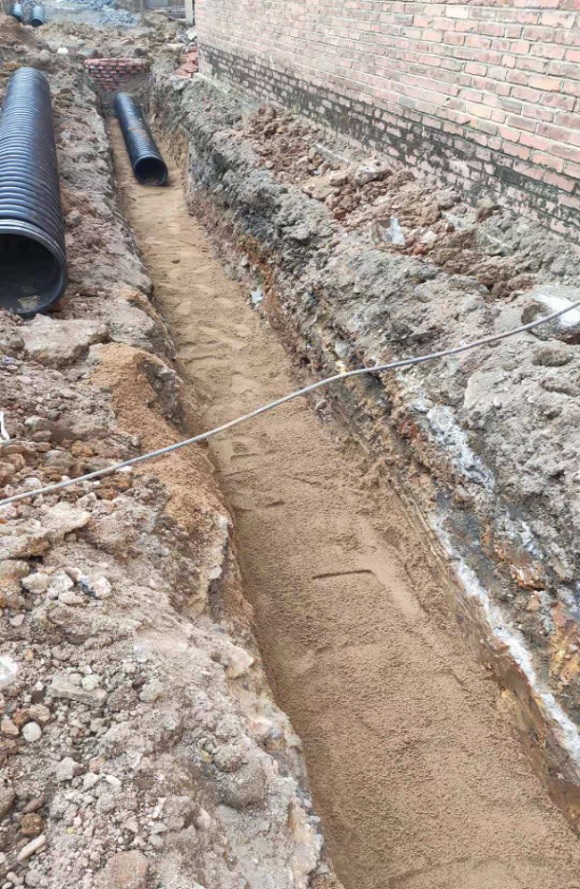

1.土石方工程月底完工;2.12#、13#楼边坡支护6-6剖面高程至176.4米,完成洗车台、千里渣池及收支口大门安装,裙楼工程桩完成40根;3.边坡支护完成第一行、第二排砖孔与锚索施工,正在开挖第三排孔位;4.剩余24幢楼外围围墙、公益告白完成,大门正在施工中,桩基完成15根,3#—6#楼及周边土方开挖还是完成,7#—10#及周边土方开挖累计完成约1.65万立方米;5.矮3层临时老年安置点12月1日负责进场施工,装修已基本完成,差1层地塑及卫糊口帐。
(三)2020年年度计算安排
4月份完成安置地可研等前期职责,5月份完成技俩立项,6月份完成施工图遐想,9月初完成施工单元招标,9月30日前进场施工。
(四)12月下半月职责安排
1.三通一平土石方基本完成,方位打发主体施工单元;2.地下室土石方开挖,桩基施工;3.矮3层老年安置点打发。

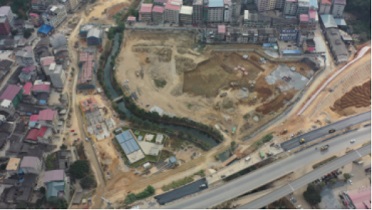

三、徐碧新城(六路)新商圈建设技俩

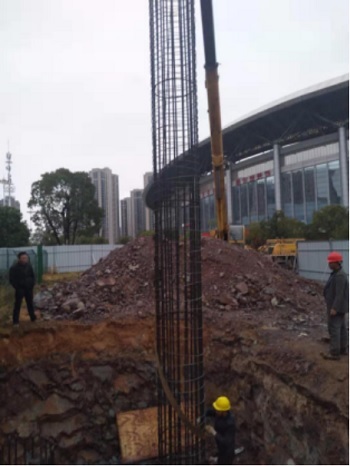

(一)技俩未必
三明六路商圈技俩按照“政府勾通、市集运作、资源整合、汇聚发展”的建设念念路,勾通六路商圈鸿沟内“三馆一中心”及闲置地皮等资源、金钱整合拔擢,进一步完善商圈周边的交通、市政、环境等硬件设施。技俩分两期建设,其中一期主要建设连廊天桥互联互通工程、地下通谈、下千里广场,滨水景不雅、城市阳台建设工程、体育广场校正拔擢工程、红色文化广场拔擢工程。二期主要进行徐碧走路街特点街区校正、原核电地块开发建设。技俩总投资约15亿,其中一期技俩投资3亿,二期技俩投资12亿。
(二)咫尺阐发情况
1.互联互通3座东谈主行天桥技俩:1#天桥本周完成冲孔桩6根,累计已完成45根,城投广场西区承台施工已完成。3#天桥万达侧梯谈墩位桩基、天桥桩基已施工完成,体育馆侧主跨墩位东谈主工挖孔桩基施工完成。4#天桥体育馆侧箱型段引桥底板施工完成,正在进行满堂架搭设、旧桥油漆涂刷,博物馆侧正在进行引桥坡谈施工,旧桥雨棚立柱柱脚凿除;2.城市阳台及附属配套技俩:基本完成方位平整土方开挖,基础土方开挖、垫层混凝土浇筑完成50%;3.东乾一、二路与新市北路交叉口校正技俩:完成交叉路口北侧(体育馆主义)拓宽梯段砼下层浇筑、南侧拓宽路段(明城新齐汇货仓主义)东谈主行谈破除及路槽开挖,新齐汇公交站路槽土方开挖及管线保护砌砖基本完成,交叉口桥下左侧训诲区谈牙安装完成80%;4.城投广场街区校正(明品明味街)技俩:完成七楼钢筋桁架安装、混凝土浇筑、景不雅石上色,大地石材铺贴400㎡(完成总量50%),二层屋面铝单板安装完成60%,立面线条安装完成30%;5.地下通谈及下千里广场技俩:正在进行2#楼、4#楼(地下泊车场)树木迁徙、施工厂所地下管线摸查及大地禁止物计帐;6.三明市认识场馆校正技俩:已服气校正功能及决策,咫尺正在完善施工图遐想;7.红旗广场雕琢工程技俩:完成广场大地石材铺设,基础饰面于12月18日雕琢第一层进场安装。
(三)2020年年度计算安排
一季度:完成六路商圈买卖谋划决策,完成公开竞标和计较决策。
二季度:计算完成技俩前期决策遐想,启动互联互通技俩、城市阳台等技俩施工前期准备职责并报市政府决策论证。
三季度:计算启动互联互通工程、城市阳台及附属配套工程的施工;待认识场馆优化决策完成后再作念现场拔擢校正工程决策遐想;完善水幕秀决策优化遐想。
四季度:完成互联互通工程、城市阳台及附属配套工程等施工30%;启动认识场馆拔擢校正工程和水幕秀工程。
(四)12月下半月职责安排
1.互联互通1#、3#4#号东谈主行天桥技俩:完成基础施工,上部钢结构桥跨主体结构30%;春节前将钢结构桥跨主体结构全部完成;2.城市阳台及附属配套工程技俩:完成方位的三通一平及基础至一层结构施工,春节完成主体结构;3.东乾一、二路与新市北路交叉路口校正工程技俩:完成环岛及渠化岛沥青砼面层,洞开交通。完成交叉口四周谈路拓宽。计算元旦完成加油站至东乾二路交叉口段谈路拓宽及公交站、左海家居路段全部完成;4.城投广场街区校正工程(明品明味街)技俩:计算12月20日完周详部技俩职责内容,元旦开业;5.地下通谈及下千里广场技俩:完成施工围挡,完成方位打发,大地禁止物及地下管线迁改全部完成,春节前完成1#下穿通谈方位土石方开挖完成50%,下千里买卖广场(2#楼)土石方开挖完成50%,集散广场(3#楼)东谈主工挖孔桩及基础承台完成70%,主体结构完成50%,地下泊车场(4#楼)土石方开挖完成50%。

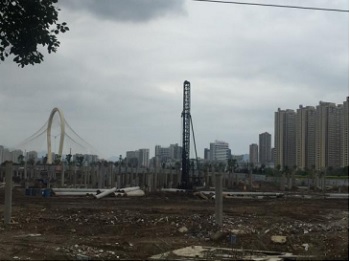

四、三明市第一病院生态新城分院技俩
(一)技俩未必

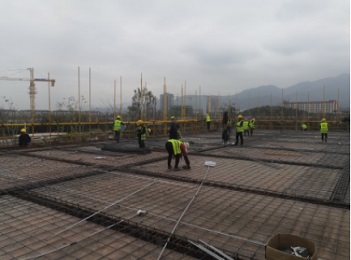

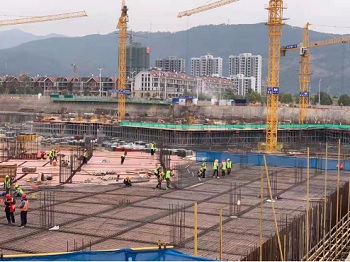

三明市第一病院生态新城分院建设技俩位于三明生态工贸区金桥路西侧、金泉路南侧地块,技俩总投资24.08亿元,建设内容包含慢性病病院、医养中心、医养功绩中心,总占大地积93626频频米(约140亩),总建筑面积31.7万频频米,其中地上建筑面积20.9万频频米,地下建筑面积10.8万频频米,建立床位数1000张,建设周期60个月。
(二)咫尺阐发情况
1.医疗区:完成 6个后浇带区域负一层墙柱、梁板钢筋模板施工,已完成地下室底板总工程量的65%;非医疗区:正在进行承台基础土方开挖、砍桩施工,秽物通谈土方开挖、砖胎膜砌筑和底板混凝土浇筑,已完成地下室底板总工程量的75%。
(三)2020年年度计算安排
一季度:完成技俩前期职责,启动技俩土石方工程施工。
二季度:完成技俩施工图遐想,完成土石方工程施工。
三季度:主体工程图纸审查及预算编制。
四季度:主体工程财政审核完成、主体工程施工招标完成,启动施工。
(四)12月下半月职责安排
医疗区:完成27个后浇带区域基础土方开挖、砖胎膜和垫层施工,完成24个后浇带区域基础的底板钢筋绑扎,完成21个后浇带区域底板混凝土浇筑,完成16个后浇带区域负二层墙柱、梁板钢筋模板施工,完成 9个后浇带区域负一层墙柱、梁板钢筋模板施工。已完成地下室底板总工程量的75%;非医疗区:4#楼完成底板浇筑并完成负一层墙柱、梁板钢筋模板安装,顶板混凝土浇筑完成;3#楼承台基础土方开挖、砍桩施工,秽物通谈土方开挖、砍桩和砖胎膜砌筑和底板混凝土浇筑,负一层墙柱钢筋绑扎完成,地下室顶板模板完成,顶板混凝土浇筑完成,5#楼承台基础土方开挖、砍桩施工,负一层墙柱钢筋绑扎完成,地下室顶板模板完成,顶板混凝土浇筑完成。6#土方开挖完成,基础底板钢筋已完成,地下室负一层墙柱钢筋安装完成,地下室顶板模板安装完成60%,地下室底板总工程量的85%。

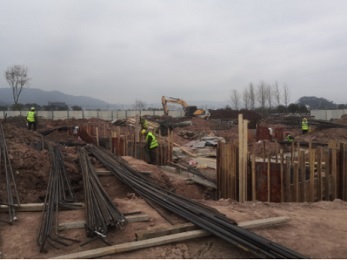

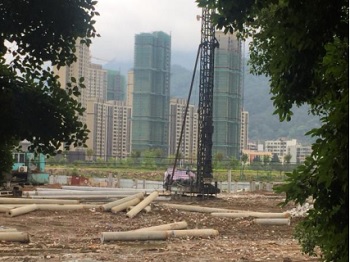

五、市委党校迁建与轮廓培训中心技俩
(一)技俩未必
本技俩位于三明市生态新城(沙县)金桥路东侧,迎宾大路南侧,左近如意湖湿地公园,交通便利,本技俩计较总用大地积200亩。由教授楼、行政轮廓楼、体育馆、礼堂、食堂及寝室区构成。总建筑面积100491频频米,其中地上建筑面积95299频频米、地下建筑面积5192频频米。得志干部学习、食宿等各方面条件。
(二)咫尺阐发情况

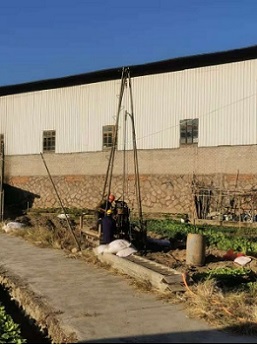

1.三通一平土方工程已完成;临时用水、用电已通;3#、4#楼塔吊基础混凝土施工完成;工程熟习桩完成5根。
(三)2020年年度计算安排
第二季度完成计较、初步遐想决策、施工图遐想和概算编制。第三季度完成技俩施工和监理招投标职责,九月份开工建设。第四季度基础施工。
(四)12月下半月职责安排
7-11号楼回填部位强夯、熟习桩施工、地下室基坑土方开挖及基坑支护;1#楼寂然基础土方开挖、载荷板熟习、抗浮锚杆桩施工;2#楼寂然基础土方开挖、载荷板熟习;3#楼载荷板熟习、寂然基础承台地梁垫层砼浇捣、承台模板钢筋安装;4#楼熟习桩作念静载熟习;5#楼抗浮锚杆桩施工;6#、8#、10#、11#冲(钻)孔详确桩,熟习桩施工。

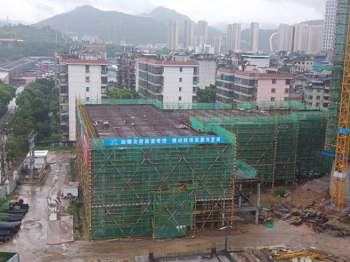

六、康养城公建轮廓体技俩
(一)技俩未必
计较占大地积15亩,建筑总面积18000频频米。地上建筑主要包括:公交首末站、公交不停用房、生态新城街谈办、文化看成中心、农贸市集等。地下建筑主要包括:全球泊车场、充电桩、开导用房等。
(二)咫尺阐发情况
C-12地块示范区室外景不雅工程已全部完成;2#楼主体及二次装修工程已全部完成;1-1#楼屋面模板安装完成,四层柱砼浇筑完成;1-2#楼二层柱砼浇筑完成,三层板钢筋绑扎完成;1-3#楼三层梁板安装完成,二层柱砼浇筑完成;5#楼承台地梁钢筋及砼浇筑完成;7#楼一层柱二层板模板安装完成。
(三)2020年年度计算安排
一季度服气遐想决策,完成部分施工图遐想;二季度完成一期施工图遐想,一期工程全面开工,其中4月份启动展示区、样板房工程建设;三季度内组织一期工程基础施工,其中7月份完成展示区、样板房建设;四季度进行一期工程主体施工。
(四)12月下半月职责安排
连续推动C-12地块(公建轮廓体一期工程)1#、3#、5#、7#楼基础及主体结构施工;开展6#楼地下室基坑旋喷桩施工、土方开挖及承台地梁结构混凝土施工。

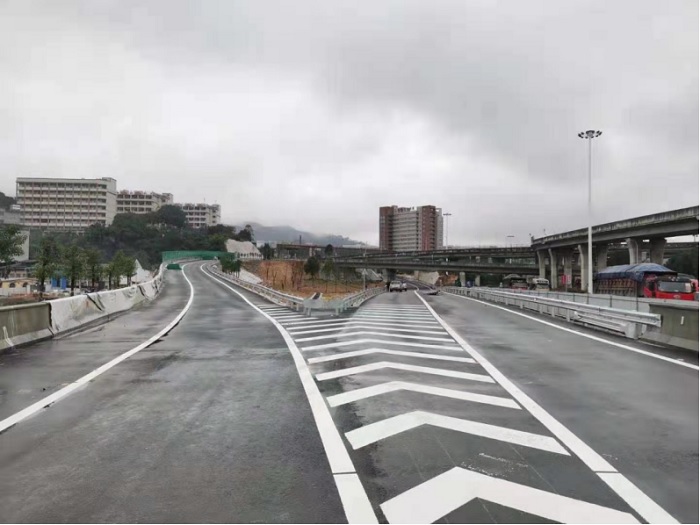

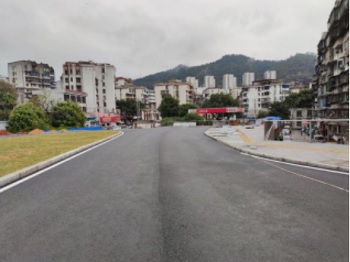

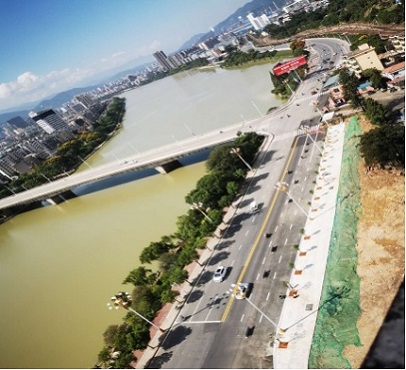

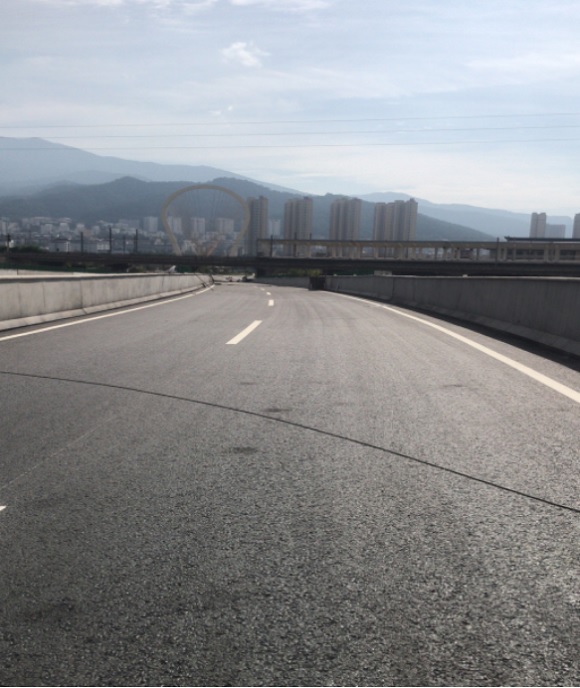

七、台江大桥东侧谈路蔓延工程
(一)技俩未必
台江大桥东侧谈路蔓延工程,全长约254米,宽度为46米。遐想为双向8车谈。
(二)咫尺阐发情况
AK0+00`AK0+180段沥青面层施工完成,下穿支通谈禁止工程完成99%,南侧东谈主行谈铺装完成100%;AK0+240`AK0+300段靠林业新村及加油站一侧东谈主行谈铺装完成100%,中央绿化带训诲土完成100%,挡墙雕栏完成90%,红线鸿沟外临时支谈沥青面层施工完成;AK0+00`AK0+300段交通符号线标记完成80%,指令牌安装70%。
(三)2020年年度计算安排
完成技俩建设。
(四)12月下半月职责安排
南侧下穿支通谈禁止面层施工;AK0+300段交通符号线完成,相干安安装套工程施工完成(指令牌、行谈树、阻碍雕栏、街灯等),五方主体好意思满验收完成。
八、工业路拔擢校正工程
(一)技俩未必
西江滨路(五路大桥段)拓宽校正工程,校正波及谈路长度约250米,谈路面积约3300频频米,东谈主行谈面积约1500频频米。本次校正波及谈路路面校正、东谈主行谈校正、街灯系统校正、雨污分流校正、强电下地校正、弱电管廊校正及交通符号标线等内容,总投资约500万元。
(二)咫尺阐发情况
工业路(化机涵洞至滨江新城):完成谈路标线断根6000㎡,占总量95%;完成谈路标线施划8000㎡,占总量80%;东谈主行谈护栏安装完成5000米,占总量的40%;三化谈口拓宽完成下层浇筑;沥青路面启动铣刨设立。
西江滨路(五路大桥段)谈路扩宽工程:K0+040~K0+140段受铁路拆迁影响无法施工,其余已完工。
(三)2020年年度计算安排
五路大桥拓宽:二季度:完成勘探遐想。三季度:挂网招标,开工建设。四季度:完工(征迁职责需要在7月份完成并录用方位)。
(四)12月下半月职责安排
工业路(化机涵洞至滨江新城):沥青路面铣刨设立至月底完成5000㎡,拓宽段下层养护,东谈主行谈护栏月底安装完成80%。
西江滨路(五路大桥段)谈路扩宽工程:除因征迁未完成不可施工部分,其余全部完成,剩余部分待征迁完成后引申。

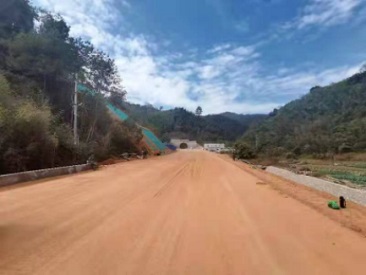

九、国谈534村头至荆东改线工程
(一)技俩未必
全长约6.0公里, 按双向四车谈一级公路圭臬建设,遐想时速60公里/小时。
(二)咫尺阐发情况
已完工。
(三)2020年年度计算安排
一季度启动路面施工;二季度完成干线工程水泥自在层施工;三季度完成沥青砼路面及交安工程施工;四季度建成通车。
(四)12月下半月职责安排
无。
十、G205市区过境线台江流畅线
(一)技俩未必
全长约2.6公里, 按城市骨干谈兼二级公路圭臬遐想,遐想时速60公里/小时。
(二)咫尺阐发情况
已完工。
(三)2020年年度计算安排
一季度开展桥梁施工;二季度启动路面施工;三季度建成通车。
(四)12月下半月职责安排
无。

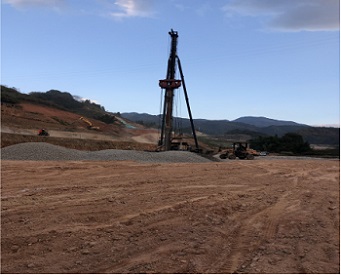

十一、莆炎高速公路东西互通流畅线技俩
(一)技俩未必
1.东互通流畅线:全长4.08公里,按一级公里圭臬建设,遐想时速60公里/小时,路基宽19米。
2.西互通流畅线(与G534线共线段):长2.15公里,二级公路圭臬,遐想时速60公里/小时。
(二)咫尺阐发情况

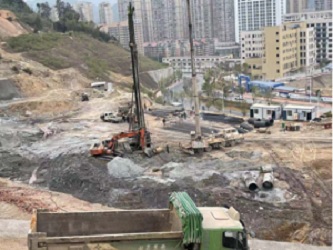

东互通流畅线:放胆咫尺,完成投资1.2亿元,占年度计算1.2亿元的100%。施工方面,路基挖方累计完成8万方,占总量的3.48%;涵洞通谈工程共12谈,完成4谈主体,正在施工3谈,桥梁桩基施工中;正进行电力杆线迁改、企业迁徙、林地征迁、弃土场征迁职责。
西互通流畅线:放胆咫尺,完成投资0.49亿元,占年度计算0.48亿元的102%。路基基本完成,涵洞已完成,地谈已阐发,地谈已阐发,地谈二衬完成1215.2米,占总量的97.2%。
(三)2020年年度计算安排
东互通流畅线:争取上半年完成前期职责,第三季度开工建设。西互通流畅线:争取年内完工。
(四)12月下半月职责安排
东互通流畅线:加速推动征迁及路基、桥梁施工。
西互通流畅线:地谈、路面施工安全有序推动

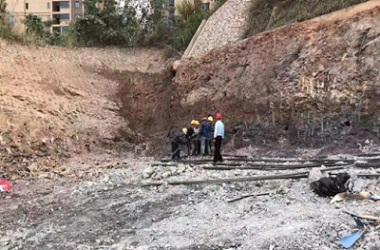

十二、后山滑坡治理工程
(一)技俩未必
1.对新亭路263号后山滑坡开展地灾治理,完成滑坡治理工程,摒除地质灾害隐患。
2.对三明市委、军分区后山滑坡开展治理,完成滑坡治理工程,摒除地质灾害隐患。
3.引申绿谈景不雅整治拔擢技俩,开展绿谈沿途93处(梅列段48处,三元段45处)各样山体滑坡的治理。设立完善绿谈及流畅线市政设。作念好绿谈沿途合座景不雅拔擢,摒除裸村炮候。加强日常管养职责,强化公厕保洁不停,提高路面保洁质料。
(二)咫尺阐发情况
1.三元区新亭路263号区域后山滑坡治理工程技俩治理工程护坡、平台、植草等主体工程均已完成,通过好意思满验收。
2.三明市委、军分区后山滑坡技俩咫尺已完工,完成初验。
3.已全部完成绿谈滑坡治理93处,其中:
(1)梅列段绿谈治理:城市绿谈(梅列段)44处一般灾害点4月30日前完成治理职责;4处较大地灾点(绿谈竹贤桥山体、绿谈伊东谈主桥山体、绿谈三期北线灯杆226-230号处山体、绿谈三期北线灯杆313号处山体)8月底前完成治理职责。城市绿谈(梅列段)均可供市民走路或是不雅光车辆通行。
(2)三元段绿谈治理:一是组织抢险军队买通绿谈流畅线、文笔环线以及南线,土方计帐、计帐土方23000余立方米。二是对绿谈及流畅线的市政设施进行珍爱,设立绿谈边沟排水、水源地等市政设施,绿谈植被设立等整治职责。三是证据地质众人提倡对治理点遴选济急步调,完成18个济急解决点堆积的土石方、垃圾、树木进行计帐、内侧水沟笼罩职责,并遴选分期分批次治理,先后完成12处一般降险点削方、清土方、地被补植、挂网喷草籽等以及7处工程治理点的削方、挡墙、截排水工程、框架梁等施工建设,其余正在施工中。
(三)2020年年度计算安排
1.新亭路263号、三明市委、军分区后山滑坡治理:三季度:进行土工格室绿化等工程施工。四季度:进行土工格室绿化等工程施工,全面完成总共治理工程。
2.绿谈景不雅整治拔擢:一季度:梅列、三元区完成计帐绿谈滑坡点周边塌方的土石方、垃圾、树木等职责,保证通行东谈主员安全,同期对绿谈滑坡、设施、绿化设立进行遐想,完成招投标等前期职责,部分技俩进场施工。二季度:完成技俩招投标,全面进场施工;完成绿谈设施和绿化设立进行设立,完成绿谈21座公厕拔擢校正。三季度:完成62处一般滑坡技俩标土石方计帐及遴选浅陋工程步调降险校正,完成绿化拔擢技俩。四季度:完成31处较大滑坡技俩工程治理。落实长效不止步调,加强日常不停,巩固专项整治遵守,肃穆问题回潮反复。
(四)12月下半月职责安排
作念好绿谈沿途合座绿化景不雅拔擢,并加强日常保洁不停。

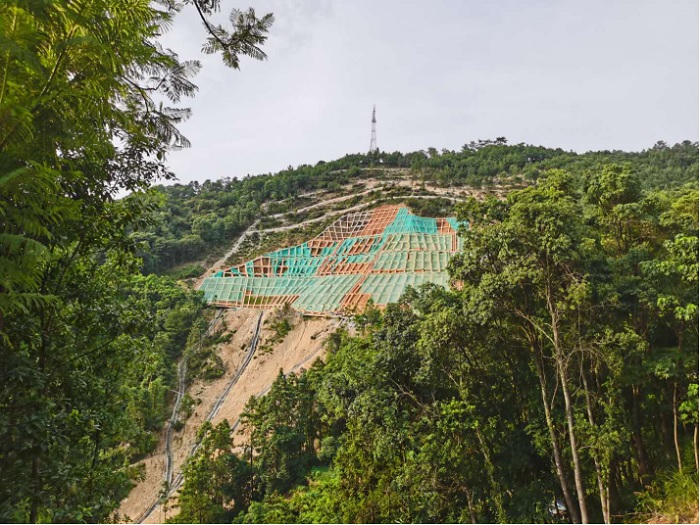

十三、后山(狮子坑)地灾点治理及景不雅拔擢工程
(一)技俩未必
本技俩主要为地灾治理工程,原滑坡及坍塌坡面聘请削坡、格构梁、锚杆(索)、植草步调小心,坡顶建立截排水沟,坡两侧建立洪水槽,坡脚建立挡墙及千里淀池,坡体局部建立仰斜排水孔等。
(二)咫尺阐发情况
1.麒麟山与绿谈流畅线技俩:咫尺桩基部分已完成121根(占总桩数的97%),桥墩柱浇捣已完成25%;2.儿童公园技俩咫尺场内土方平衡完成土方量约10000立方。
(三)2020年年度计算安排
第二季度完成地灾治理滑坡点,坍塌点削坡处理;流畅线完成施工图及预算编制;儿童公园服气勘探遐想单元并完成初步遐想。第三季度完成地灾治理部分;绿谈流畅线进场完成临时设施及桩基部分50%;儿童公园服气施工单元完成土方工程50%。第四季度完成绿谈流畅线主体部分;儿童公园完成60%。
(四)12月下半月职责安排

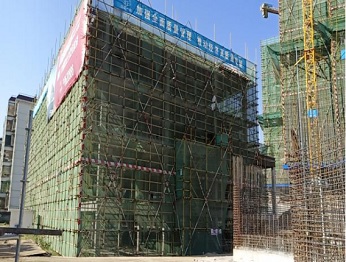

1.麒麟山与绿谈流畅线技俩:桥墩柱浇捣完成40%;2.儿童公园技俩咫尺场内土方平衡完成土方量约20000立方。
十四、三明市区教师补短板技俩

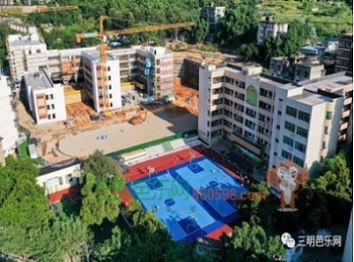

(一)新建三元区东霞幼儿园B地块分园
技俩未必:建筑总面积4916频频米,建立12个班,可新增学位360个,总投资1200万元。年度计算安排:年底完工。12月下半月职责安排:已进入使用。咫尺阐发情况:好意思满并进入使用,本年累计完成投资1000万元。
(二)三元区实验幼儿园建设技俩
技俩未必:建筑总面积4910频频米,建立9个班,可新增学位270个,总投资1200万元。年度计算安排:年底完工。12月下半月职责安排:连续进行里面装修。咫尺阐发情况:室内木地板完成20%、大门上行门路完成65%、室内卫糊口帐完成60%、室外PVC已到幼儿园,行将启动铺设,本年累计完成投资1200万元。
(三)扩建梅列区实验幼儿园
技俩未必:建筑总面积2779.4频频米,可新增学位180个,总投资2300万元。年度计算安排:9月录用使用。12月下半月职责安排:无。咫尺阐发情况:已进入使用,累计投资2090万元(含征迁),2020年累计完成投资690万元。
(四)新建三元区第二实验幼儿园台江分园
技俩未必:建筑总面积4661频频米,建立12个班,可新增学位360个,总投资1200万元。年度计算安排:年底完工。12月下半月职责安排:连续进行地下室施工。咫尺阐发情况:完成桩基础施工,正在地下施工,2020年累计完成投资400万元。
(五)新建三元区东霞幼儿园第二分园
技俩未必:建筑总面积4930.25频频米,建立12个班,可新增学位360个,总投资1200万元。年度计算安排:年底完工。12月下半月职责安排:连续表里装修。咫尺阐发情况:主体封顶,里面四层墙体砌墙,2020年累计完成投资960万元。
(六)三钢一幼异域重建
技俩未必:建筑总面积5779.85频频米,建立12个班,可新增学位150个,总投资3000万元。年度计算安排:7月底完工。12月下半月职责安排:无。咫尺阐发情况:已进入使用。累计投资3000万元,2020年累计完成投资2000万元。
(七)新建三明教师学院附属幼儿园
技俩未必:建筑总面积4200频频米,建立12个班,可新增学位360个,总投资2000万元。年度计算安排:年底完成主体施工。12月下半月职责安排:进行主体施工,边坡支护。咫尺阐发情况:进行主体施工,2020年累计完成投资534万。

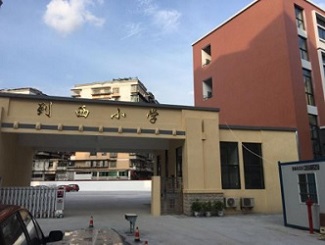

(八)新建列西小学教授轮廓楼
技俩未必:建筑总面积3600频频米,可新增学位360个,总投资1600万元。年度计算安排:8月好意思满,秋季招生办班。12月下半月职责安排:无。咫尺阐发情况:已进入使用。累计投资2000万元(含征迁400万元),2020年累计完成投资1020万元。
(九)梅列区沪明小学
技俩未必:建筑总面积25000频频米,建立48个教授班,可新增学位2160个,总投资15000万元。年度计算安排:7月好意思满。12月下半月职责安排:无。咫尺阐发情况:已录用使用。累计完成投资12500万元,2020年度累计完成投资10620万元。
(十)三元区新东霞小学
技俩未必:建筑总面积15725频频米,建立48个教授班,可新增学位950个,总投资9000万元。年度计算安排:8月好意思满,秋季招生办班。12月下半月职责安排:无。咫尺阐发情况:教授楼通过总验,录用使用,2020年累计完成投资8950万元。
(十一)三元区第三实验小学
技俩未必:建筑总面积13620频频米,可容纳1620名学生,新增学位700个,总投资12500万元。年度计算安排:9月好意思满录用使用。12月下半月职责安排:工程扫尾。咫尺阐发情况:技俩基本完工,正在进行工程扫尾。2020年累计完成投资9050万元。
(十二)梅列区贵溪洋小学

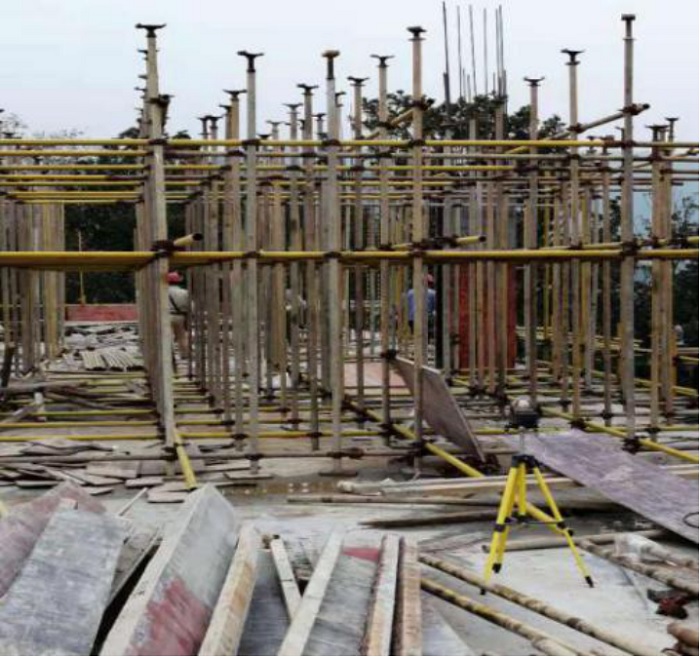

技俩未必:建筑总面积34568频频米,建立48个教授班,可新增学位2160个,总投资15000万元。年度计算安排:7月动工,年底进入完成基础施工。12月下半月职责安排:进行主体施工。咫尺阐发情况:桩基工程完成;1号楼正在基础工程施工;2、3号楼正在地下室工程施工;4号楼正在浇筑二层柱;5号楼正在进行三层梁板施工;6号楼正在土方回填,2020年累计完成投资5800万元。
(十三)梅列区洋溪中学教授轮廓楼
技俩未必:建筑总面积3700频频米,建立12个教授班,可新增学位300个,总投资1600万元。年度计算安排:年底好意思满。12月下半月职责安排:完成四层楼板浇筑咫尺阐发情况:已完成二层柱子浇筑,2020年累计完成投资382万元。
(十四)新建三明十二中教授轮廓楼
技俩未必:建筑总面积3600频频米,可新增学位360个,总投资1600万元。年度计算安排:8月好意思满,秋季招生办班。12月下半月职责安排:无。咫尺阐发情况:已完工,2020年累计完成投资1100万元。
十五、三元区文学中心技俩
(一)技俩未必
三元区文学中心技俩占大地积14560频频米,建设三明市工东谈主文化宫、全民健身中心轮廓性方位各一幢(室内),建设资金约1.5亿元。
(二)咫尺阐发情况
三元区文学中心技俩咫尺正在进行施工图修改和施工准备职责。遐想决策已证据市国土空间计较委员会会议意见流弊实现,施工前期准备已基本完成,现正在办理施工许可证。
(三)2020年年度计算安排
二季度:基础施工。三季度:完周详民健身中心主体框架建设。四季度:全民健身中心主体完工,工东谈主文化宫开工。
(四)12月下半月职责安排
争取开工。
十六、贵溪洋生态湿地公园技俩
(一)技俩未必
本技俩是重心民生工程,建设面积约为24.41万频频米,工程建安造价约9833万元。主要建设内容为“一廊、一带、五园及五个出进口”,其中“一廊”为云廊系统(含有沙溪云廊、贵溪桥、金鼠山、岩背山走路系统);“一带”为贵溪碧波体验带(贵溪洋溪两侧步谈及景不雅、花坡、景不雅桥);“五园”为岩背园、金鼠园、百鸟园、百荷园、百花圃;包括岩土工程、桥梁工程、园林绿化工程、照明工程、给排水工程、园林建筑、园林小品及全球功绩设施附属配套工程等。
(二)咫尺阐发情况

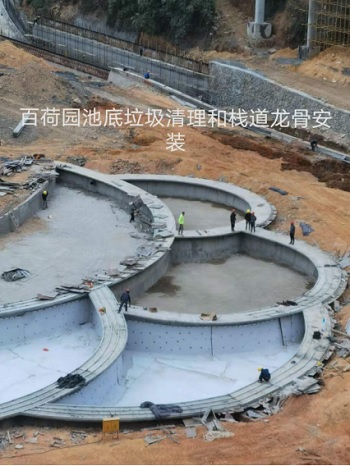

1.一廊:登山步谈完成,贵溪桥桥梁完成至85%(桥梁墩柱完成,桥梁面板完成,主桥完成85%);2.一带:碧波体验带绿化完成50%(与交发等地块存在交叉功课,影响部单干期);3.五园:完成至80%(其中:百荷园完成90%,百鸟园钢结构完成);4.五个出进口:完成至65%(其中:西广场完成,南广场廊架、公厕完成,东广场完成45%)。
(三)2020年年度计算安排
3月中下旬完成前期职责,组织开工建设;4-6月桥梁基础完成至50%,登山步谈完成至50%;7-9月桥梁基础完成至80%,登山步谈完成至80%,完成西进口;10-12月份完成步谈、南进口、云廊桥主桥、弘桥等;年底前启动绿化施工及遣散职责。
(四)12月下半月职责安排
1.一廊:桥梁完成至90%;2.一带:碧波体验带绿化完成70%(与交发等地块存在交叉功课,影响部单干期);3.五园:完成至87%;4.五个出进口:完成至70%。

十七、老旧小区微校正和拆墙透绿技俩
(一)技俩未必
梅列区:共引申15个老旧小区微校正技俩,波及楼栋422幢、常住住户8187户,总投资21620万元。共13个“拆墙透绿”技俩。三元区:共引申8个老旧小区微校正技俩,波及4268户,校正楼栋数99幢,校正建筑面积达20.3万频频米,预测总投资约6850万元,共24个“拆墙透绿”技俩。
(二)咫尺阐发情况
梅列区:丹蓉新村已完成校正,群英社区等5个社区基本完成校正,其余校正点也不绝接近校正尾声。拆墙透绿方面:市委办、电力小区、三明二中、军分区已完成校正,乾龙新村、徐碧二村聚拢老旧小区校正技俩进行校正,绿岩新村58、61、128已被纳入征迁计算,其余校正点正有序施工。
三元区:2020年第一批8个小区已全部动工建设,2020年我区老旧小区校正技俩23个,截止11月底,第一批8个校正技俩,完成技俩投资4500万元,工程完成率达90%。其中:白沙街谈老桃源小区、工业中路96号小区、城关街谈新市南路305号小区校正技俩已基本完成技俩建设,咫尺正在遣散阶段,完成技俩工程量90%;城关街谈红旗新村小区(一期)、荆西街谈车队小区、贮木场二区(含新建路)小区地下部分施工已全部完成,完成技俩工程量80%。第二批15个小区已完成决策遐想,已启动前期招标设施。拆墙透绿方面,全面启动24个技俩建设,完成20个技俩建设,剩余技俩正遣散阶段,破除破旧围墙2000余米,新增绿化面积约3000频频米。
(三)2020年年度计算安排
二季度完成遐想、招标等前期职责;三季度动工,四季度完工。
(四)12月下半月职责安排
梅列区:证据年度计算有序推动,争取早日完工。
三元区:按照序时程度推动小区微校正和拆墙透绿职责。
十八、市区公园绿地老年儿童微游乐方位校正拔擢工程
(一)技俩未必
3月市城管局现场勘探一河两岸公园内现存绿地,初步弃取14个区域增设老年儿童看成设施,后又邀请市当然资源局再次对一河两岸公园现场进行勘探。优化儿童看成设施布局的念念路,进一步完善计较决策。该技俩最终服气13个建设校正点,总建设面积约7000频频米,工程预算约750万元,5月初在罗马柱广场试点建设约400频频米面积的老年儿童微游乐方位,六一儿童节技俩建成进入使用后广受市民接待。
(二)咫尺阐发情况
8月10日,13个点建设全部完工并全面进入使用。
(三)2020年年度计算安排
一期技俩:5月初,遐想完成;5月下旬,完成戒指价编制;6月初,完成编制招标戒指价,财政审核并进行招投标弃取施工单元;10月底,工程主体基本完工。二期技俩:预测12月底主体基本完工。
(四)12月下半月职责安排
无。
十九、市区绿化景不雅拔擢技俩
(一)技俩未必
共13个技俩:1.东新二路谈路绿化拔擢;2.东新五路均分带谈路绿化拔擢;3.市区主次干谈行谈树盖板安装;4.江滨路沿线景不雅拔擢;5.阳光城小区绿化拔擢;6.江滨新城小区绿化拔擢;7.明珠花圃绿化拔擢;8.省安二期小区绿化拔擢;9.谈路交通环岛绿化拔擢;10.立体绿化拔擢;11.动车三明站周边绿化拔擢;12.行谈树更新、补植;13.东新六路认识场周边绿化拔擢。年度计算投资2660万元。
(二)咫尺阐发情况
已完工
徐碧环岛绿化景不雅拔擢
(三)2020年年度计算安排
东新二路谈路绿化拔擢;东新五路均分带谈路绿化拔擢;市区主次干谈行谈树盖板安装;谈路交通环岛绿化拔擢7月份完成,其余子技俩年底完成。
(四)12月下半月职责安排
连续作念好2020年市区行谈树荒芜补植工程黑皮猪。
